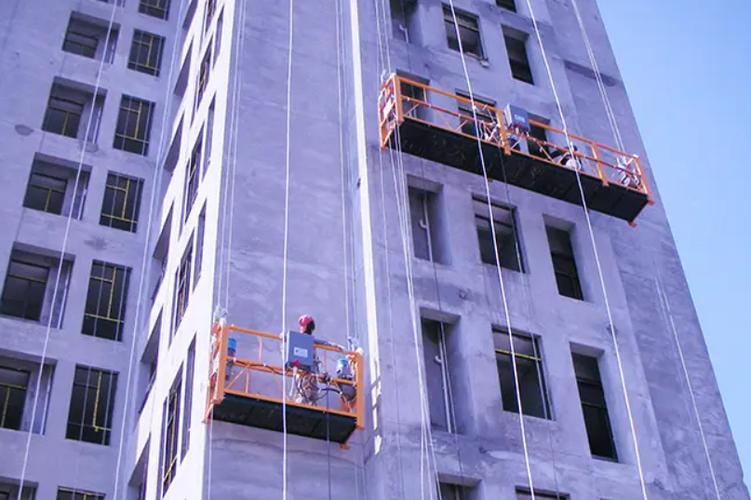

吊篮作为建筑安装工程中外墙施工、幕墙安装、装饰装修等高空作业的关键设备,其安全性直接关系到施工人员的生命安全和工程整体进度。作为监理单位,对吊篮工程实施全过程、精细化的管控是履行安全监督职责的重中之重。本文系统梳理吊篮工程监理的管控要点,旨在为相关从业人员提供清晰、实用的工作指引。
一、 事前控制:严把方案与准入关
- 专项施工方案审查:
- 必须审查施工单位报送的《高处作业吊篮专项施工方案》,重点审查其编制、审核、审批手续是否完备,是否符合工程实际。
- 方案内容应完整,包括工程概况、编制依据、施工计划、施工工艺技术(如吊篮选型、布置、安装拆卸流程)、施工安全保证措施(含应急预案)、计算书及相关图纸(如吊篮平面布置图、预埋件或支架节点详图)等。
- 核对吊篮的抗倾覆力矩、钢丝绳安全系数、悬挂机构支撑点处的结构承载力等关键计算是否准确、安全。
- 资质与人员资格审查:
- 审查吊篮租赁(或产权)单位、安装单位的营业执照、安全生产许可证及专业资质是否有效、相符。
- 审查安装拆卸作业人员、操作司机等特种作业人员的资格证书是否真实有效,并做到人证合一。
- 核查施工单位对作业人员的安全技术交底记录。
- 设备进场验收:
- 对进场吊篮的出厂合格证、产品铭牌、监督检验证明、使用说明书等文件进行核查。
- 联合施工单位对吊篮结构(悬挂机构、悬吊平台、提升机、安全锁、钢丝绳、配重块等)进行实体检查,确保无变形、锈蚀、磨损超标等缺陷,安全装置齐全有效。严禁使用国家明令淘汰或禁止的产品。
- 检查配重块数量、重量是否符合方案要求,并应可靠固定,防止挪用。
二、 事中控制:狠抓安装与使用过程
- 安装与调试过程旁站:
- 对吊篮的安装、移位过程进行旁站监理,确保严格按专项方案和操作规程施工。
- 重点监督:悬挂机构前支架严禁支撑在女儿墙、挑檐等非承重结构上;前后支架与支撑面的接触应稳定、牢靠;钢丝绳的固定、缠绕方式正确,绳卡数量、间距、方向符合规范;安全锁动作灵敏,在调试中必须进行动作测试。
- 安装完毕后,督促施工单位组织租赁、安装、使用单位进行联合验收,并签署书面验收表,监理应核查验收记录并签署意见。吊篮未经联合验收合格、未悬挂验收合格标识牌,严禁投入使用。
- 日常使用安全巡查:
- 每日作业前,督促并检查操作人员对吊篮进行班前检查(包括结构、连接、电气系统、安全装置、上限位装置等),并填写检查记录。
- 巡查作业人员是否正确佩戴安全帽、安全带,且安全带必须通过安全锁扣独立悬挂在专用安全绳或吊篮的可靠固定点上(“高挂低用”)。
- 检查悬吊平台载荷是否均匀,严禁超载运行。平台内物料、工具应堆放平稳,不得有妨碍操作的物品。
- 监督严禁将吊篮作为垂直运输设备使用,严禁在恶劣天气(如大雨、大雾、风速超过8.3m/s)下作业。
- 检查多台吊篮同时作业时,其间距是否符合安全要求,避免相互碰撞。
- 定期检查与维护监督:
- 督促施工单位按规定(如每月或每工作两个月)对吊篮进行定期检查与保养,并留存记录。监理应抽查记录及落实情况。
- 重点关注钢丝绳的磨损、断丝情况,安全锁的有效期及标定记录,提升机运行是否正常无异响。
三、 事后控制:规范拆卸与资料归档
- 拆卸过程监督:拆卸作业前,审查拆卸方案和安全措施。拆卸过程中监督有序进行,防止构件高处坠落,确保场地清场与安全。
- 安全资料归档:监理应系统整理与吊篮工程相关的所有监理资料,包括但不限于:专项方案报审表及审查意见、资质与人员资格报审资料、设备进场验收记录、安装旁站记录、联合验收表、日常安全巡查记录及通知单、定期检查督促记录、监理通知单及回复等。确保资料真实、齐全、可追溯,形成完整的管控闭环。
###
吊篮工程的安全管控,核心在于“预防为主、过程受控”。监理人员必须树立高度的责任意识,将管控要点内化于心、外化于行,通过严格的技术审查、扎实的过程旁站与巡查、规范的资料管理,切实消除安全隐患,为建筑安装工程的高空作业筑起一道坚实的安全防线。
